VINAINCON MPC đẩy nhanh tiến độ thi công xuyên kỳ nghỉ lễ 30/4 và 1/5 tại các dự án trọng điểm

Ngày đăng: 08.05.2026

Trong kỳ nghỉ lễ 30/4 và 1/5 vừa qua, trong khi nhiều hoạt động tạm ngưng, các cán bộ, kỹ sư và công nhân của MPC vẫn duy trì thi công liên tục tại công trường, bảo đảm tiến độ và chất lượng cho các dự án trọng điểm. Tinh thần làm việc khẩn trương, trách nhiệm cao đã góp phần đưa các hạng mục quan trọng đạt được những kết quả tích cực.

Dự án di dời hệ thống điện cao, trung và hạ thế – Vành đai 3 Đồng Nai

Đây là dự án có ý nghĩa đặc biệt quan trọng, phục vụ công tác mở rộng tuyến Vành đai 3, với khối lượng thi công lớn, yêu cầu kỹ thuật phức tạp và tiến độ gấp rút. Các hạng mục chính bao gồm:

·         Thu hồi và lắp dựng mới 02 cột điện 500kV, đấu nối hoàn trả lưới điện;

·         Thu hồi và lắp dựng mới 04 cột điện 220kV, đấu nối hoàn trả lưới điện;

·         Thu hồi và lắp dựng mới 02 cột điện 110kV, đấu nối hoàn trả lưới điện;

·         Di dời toàn bộ các tuyến điện trung, hạ thế liên quan.

Kết quả thực hiện đến thời điểm hiện tại:

·         Đã hoàn thành toàn bộ công tác di dời các tuyến điện trung và hạ thế;

·         Hoàn thành tháo dỡ các cột hiện hữu theo phương án thi công;

·         Đã lắp dựng và đấu nối hoàn trả lưới điện đối với 04 cột 220kV và 02 cột 110kV;

·         Đối với hệ thống 500kV: đã hoàn thành lắp dựng 01 cột, cột còn lại đang triển khai thi công móng.

Kế hoạch thực hiện:

·         Hoàn thành lắp dựng cột 500kV còn lại trước ngày 25/5/2026;

·         Hoàn thành công tác kéo dây, đấu nối và hòa lưới 500kV vào ngày 30/5/2026

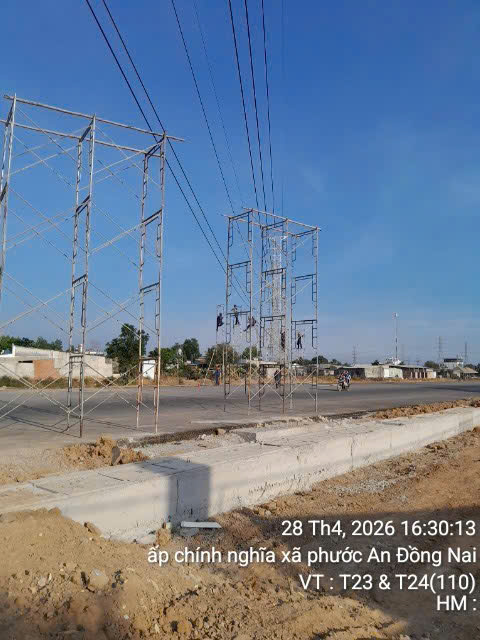

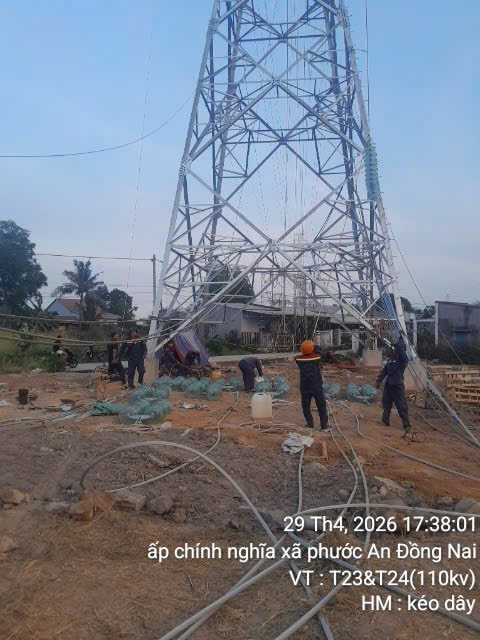

Một số hình ảnh tại dự án:






Dự án Nhà ở xã hội Điện Biên – phường Cốc Lếu, TP. Lào Cai

Song song với dự án hạ tầng điện, MPC cũng đang tập trung nguồn lực triển khai dự án nhà ở xã hội tại Lào Cai với tiến độ được kiểm soát chặt chẽ. Khối lượng thi công đã thực hiện:

·         Hoàn thành ép cọc bê tông dự ứng lực;

·         Hoàn thành các hạng mục bể nước, móng cẩu tháp, đài thang máy;

·         Thi công đạt 63/77 đài giằng móng;

·         Hoàn thành 37/77 cột tầng 1;

·         Lấp đất nền tầng 1 đạt khoảng 80%;

·         Xây tường móng tầng 1 đạt khoảng 70%.

Các công việc đang triển khai:

·         Thi công đào móng, đổ bê tông lót cho 8 đài móng còn lại (loại 1 cọc và 2 cọc);

·         Gia công, lắp dựng cốt thép và ván khuôn các cột còn lại;

·         Thi công đầm nền đất.

Kế hoạch trong thời gian tới:

·         Hoàn thành toàn bộ đài giằng móng vào ngày 09/5/2026;

·         Hoàn thành thi công toàn bộ cột vào ngày 12/5/2026;

·         Đổ bê tông sàn tầng 2 khu vực trục Y14–Y23 vào ngày 12/5/2026;

·         Đổ sàn tầng 2 khu vực trục 1–6 vào ngày 15/5/2026;

·         Hoàn thành toàn bộ sàn tầng 2 vào ngày 22/5/2026.

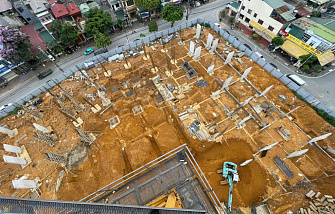

Một số hình ảnh tại dự án:

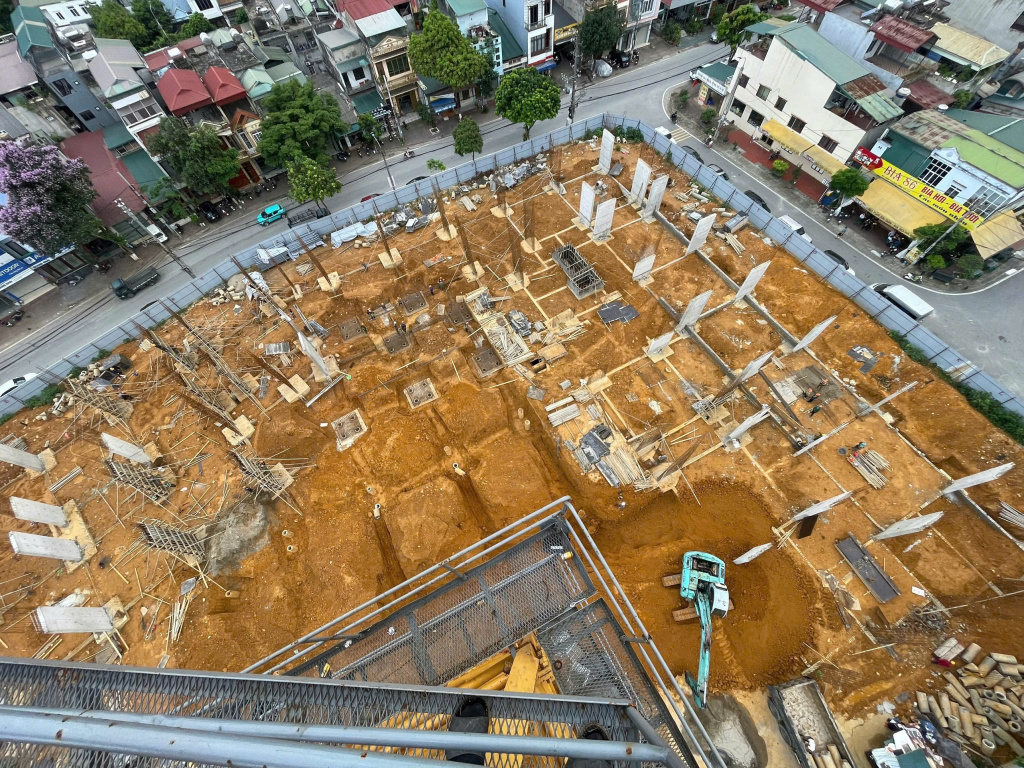

Coc leu 1.jpg

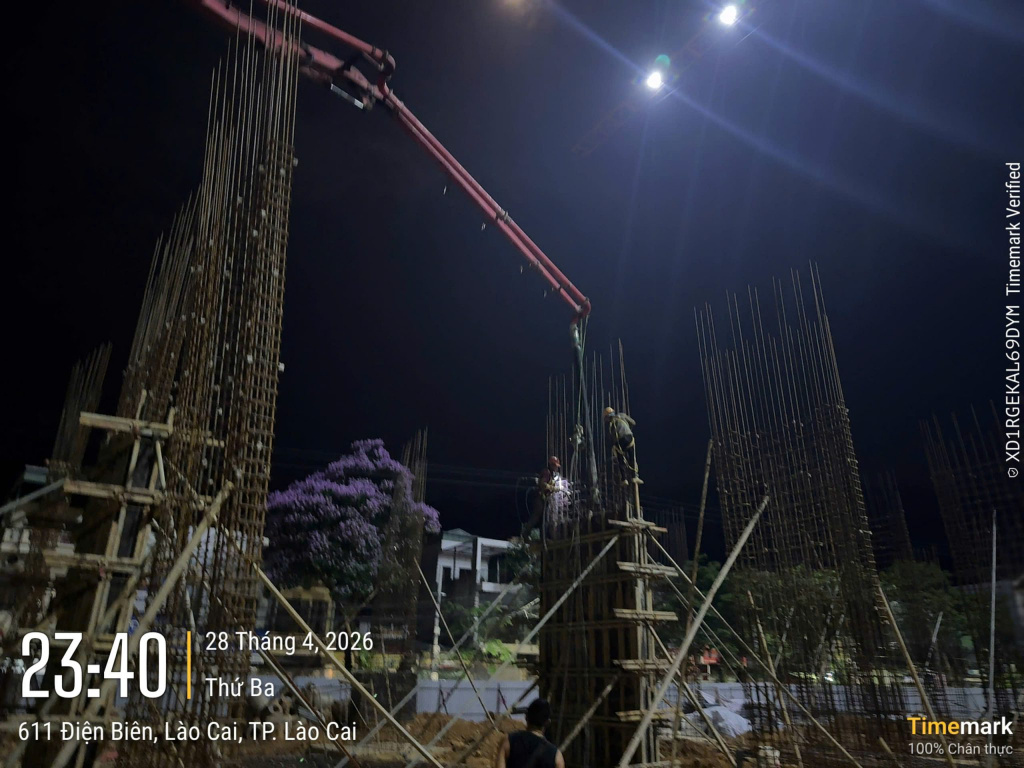

Coc leu 2.jpg


Việc duy trì thi công xuyên kỳ nghỉ lễ là minh chứng rõ nét cho tinh thần trách nhiệm, sự chủ động và quyết tâm cao của MPC trong việc bảo đảm tiến độ các dự án trọng điểm.

Trong thời gian tới, MPC sẽ tiếp tục tập trung nguồn lực, tăng cường công tác quản lý, điều hành thi công nhằm hoàn thành các mốc tiến độ đã đề ra, bảo đảm chất lượng, an toàn và hiệu quả, đáp ứng yêu cầu của Chủ đầu tư và góp phần vào sự phát triển hạ tầng và an sinh xã hội.
